Oficialmente Entro en Operación la Pista Aérea del Aeródromo de Buenavista en La Guajira
En el municipio de Fonseca, La Guajira, el aeródromo de Buenavista inició oficialmente sus operaciones con el aterrizaje de un Antonov AN-32 perteneciente a la División de Aviación Asalto Aéreo del Ejército Nacional. Este hecho marca un avance estratégico para la soberanía del país, al habilitar una pista capaz de operar aeronaves de mediano rendimiento y optimizar la capacidad de respuesta de las Fuerzas Armadas en el extremo norte de Colombia.
De acuerdo con el Ejército Nacional, la nueva pista constituye un activo estratégico para la seguridad y movilidad militar en una región de alto valor geoestratégico. Su implementación responde a la necesidad de fortalecer la presencia institucional y garantizar una cobertura operativa efectiva en un territorio que enfrenta retos significativos en materia de seguridad y desarrollo.
Con la entrada en funcionamiento del aeródromo, se mejora de forma significativa la movilidad y maniobra de la Fuerza de Tarea de Armas Combinadas Medianas, que mantiene presencia establecida en el área. Gracias a esta capacidad, el Ejército puede movilizar con mayor rapidez tropas, equipos, suministros y recursos logísticos, en respaldo de operaciones constitucionales y asistencia a la población civil.
Se Anuncio la Renovación del Estadio Atanasio Girardot en Medellín
El alcalde de Medellín, Federico Gutiérrez, anunció el pasado martes 12 de agosto la renovación integral del estadio Atanasio Girardot, considerado uno de los escenarios deportivos más emblemáticos de Colombia.
Por otra parte, el mandatario local precisó que el plan para Medellín tendrá un enfoque distinto al de la capital, priorizando la modernización de la infraestructura existente y la optimización de su uso para actividades deportivas, culturales y comunitarias.
En este sentido, el alcalde explicó que la intervención abarcará la remodelación de graderías, camerinos, accesos y áreas de servicios, así como la actualización de los sistemas de iluminación, sonido y conectividad, con el objetivo de brindar una experiencia más cómoda, segura y moderna a los asistentes.
En Barranquilla Continúa Avanzando la Construcción del Intercambiador Vial de Alameda del Río
Con una inversión superior a $65.000 millones, continúan los avances en la construcción del intercambiador vial de Alameda del Río en Barranquilla. Específicamente en cuanto al progreso de la infraestructura, el puente en sentido norte–sur registra un avance del 82%, mientras que el puente en sentido sur–norte alcanza el 55%. En el primer caso, ya se completó la fundida del tablero, permitiendo avanzar hacia etapas finales.
En el desarrollo técnico, la Alcaldía reportó en el puente norte–sur la conclusión de la fundida del vano 2-3, equivalente a 32 metros lineales, lo que permite iniciar la instalación de barreras de protección. A la fecha, se han construido 24 pilotes, tres zapatas (apoyos 2, 3 y 4), las columnas de los apoyos 1 al 5, 16 vigas postensadas, 32 vigas transversales y el tablero completo de 150 metros de longitud y 12,7 metros de ancho. Paralelamente, avanzan las aproximaciones del puente y la instalación de barreras tipo New Jersey para reforzar la seguridad vial.
En cuanto al puente sur–norte, se han ejecutado 25 pilotes, las columnas de los apoyos 1 al 5, así como las vigas cabezales correspondientes. Además, se han fabricado 12 vigas postensadas y 12 vigas transversales, consolidando de manera significativa su estructura.
Noticias de Infraestructura de la Actualidad de Colombia | 3° Semana Agosto
Con Grandes Avances se Encuentran las Obras del Aeropuerto Santiago Vila en el Tolima
La Aeronáutica Civil de Colombia informó que las obras en el aeropuerto Santiago Vila, en Flandes, Tolima, avanzan de manera satisfactoria, proyectando que para finales de 2025 el departamento contará con una renovada terminal aérea que fortalecerá su conectividad nacional. Este proyecto busca modernizar la infraestructura aeroportuaria y garantizar operaciones más seguras y eficientes.
En cuanto a los avances físicos, ya se ha intervenido y habilitado un tramo de 1.200 metros de pista, que volvió a operar desde el 4 de agosto del presente año, permitiendo la reanudación parcial de vuelos. En la etapa de movimientos de tierra, el progreso alcanza un 89 %, mientras que el 95 % de las franjas de seguridad ya han sido niveladas, aumentando la seguridad en las operaciones aéreas.
Respecto al sistema de drenaje, se ha conformado el 67 % de los canales previstos, de los cuales el 60 % está revestido en concreto para mejorar su durabilidad y eficiencia. Además, las estructuras tipo cajón Box Culvert —que suman 201 metros de longitud— presentan un 87 % de avance en su construcción, consolidando así una infraestructura hidráulica sólida para el aeropuerto.

Se Dio Inicio a la Reparación del Proyecto de la Vía 5G Buga – Buenaventura
Con una inversión de3,66 billones de pesos,se llevará a cabo elproyecto de Quinta Generación(5G)Buga – Buenaventura,una iniciativa estratégica para el suroccidente de Colombia.Esta intervención contempla larehabilitación de 15 kilómetros,laconstrucción de 35 kilómetros de una nueva calzaday elmantenimiento de 128 kilómetrosque abarcan el corredor vialBuenaventura – Loboguerrero – Buga.
De igual manera,la obra incluye intervenciones complementarias como laestabilización de taludes,la construcción dedos túneles cortos con una extensión total de 1,4 kilómetros,y elreemplazo de equipos electromecánicos en los 17 túneles existentes,que suman9,3 kilómetros de longitud.
En cuanto a la financiación,el proyecto cuenta con el respaldo deJP Morgan,firma global de servicios financieros con amplia presencia en Colombia.Además,la operación fue suscrita porseis entidades de banca multilateral y local:IDB Invest,IFC,Bancolombia,BBVA,FDN y Bancóldex,evidenciando la confianza del sector financiero en el desarrollo de infraestructura vial moderna y sostenible en el país.
Las Estaciones del Metro de Medellín Continúan Avanzando en Infraestructura Incluyente
El Metro de Medellín presentó un balance de los avances en materia deaccesibilidaddentro de su sistema de transporte,con el objetivo degarantizar un acceso más inclusivo para todos los usuarios.El proyecto contempla la remodelación de10 estaciones de la Línea A,donde actualmente se desarrollan excavaciones y cimentaciones para la instalación de27 nuevos ascensores,internos y externos,en las estaciones Madera,Hospital,Industriales,Aguacatala,Ayurá,Envigado,Itagüí,Sabaneta y La Estrella.
Asimismo,la entidad informó que recientemente fueron instaladas las primerasestructuras metálicasde dos ascensores,ubicados en los urbanismos de aproximación de las estacionesAyurá(costado oriental)yMadera(plazoleta oriental).Estos equipos,dealto tráfico y con lineamientos de accesibilidad,tendrán unacapacidad de 900 kilogramosy ya se encuentran en la ciudad listos para su montaje.
De igual manera,la entidad destacó que lainversión total supera los $61.000 millonesy que la finalización de esta primera fase está prevista para elprimer semestre de 2026.Además,se proyecta el inicio de unasegunda fasea mediados del próximo año,la cual abarcaránuevas estacionesdentro del sistema.
Se Confirmó el Inicio del Proyecto Vial de Asociación Público-Privada El Estanquillo–Popayán
El pasado miércoles 13 de agosto,la ciudad de Popayán fue el escenario de la audiencia pública y showroom delproyecto de Asociación Público-Privada(APP)para la construcción de la vía El Estanquillo–Popayán.Este espacio permitió a los asistentes conocer de manera directa los alcances técnicos y sociales de la iniciativa,que contemplala pavimentación de 37 kilómetros de vías terciarias,laestabilización de 65 puntos críticos,laconstrucción de 14 túnelesque sumarán 17,9 kilómetros,125 puentes vehiculares,15 puentes peatonalesy62,4 kilómetros de doble calzada,además de lavariante El Estanquillo–Timbío.
Asimismo,el evento,encabezado por la ministra de Transporte,María Fernanda Rojas,presentó detalles clave de esta obra vial quemejorará la conexión entre el sur del departamento del Cauca con los departamentos de Nariño y Putumayo.La iniciativa ha sido catalogada comoestratégica para el suroccidente colombiano,al movilizar una inversión estimada en8,82 billones de pesos,con el propósito de transformar la movilidad,la conectividad y la economía de una región históricamente afectada por el conflicto armado y la pobreza.
De igual manera,la adjudicación de esta APP está prevista paradiciembre de 2025.El cronograma establecedos años de preconstrucción,4,5 años de construccióny18 años de operación y mantenimiento.

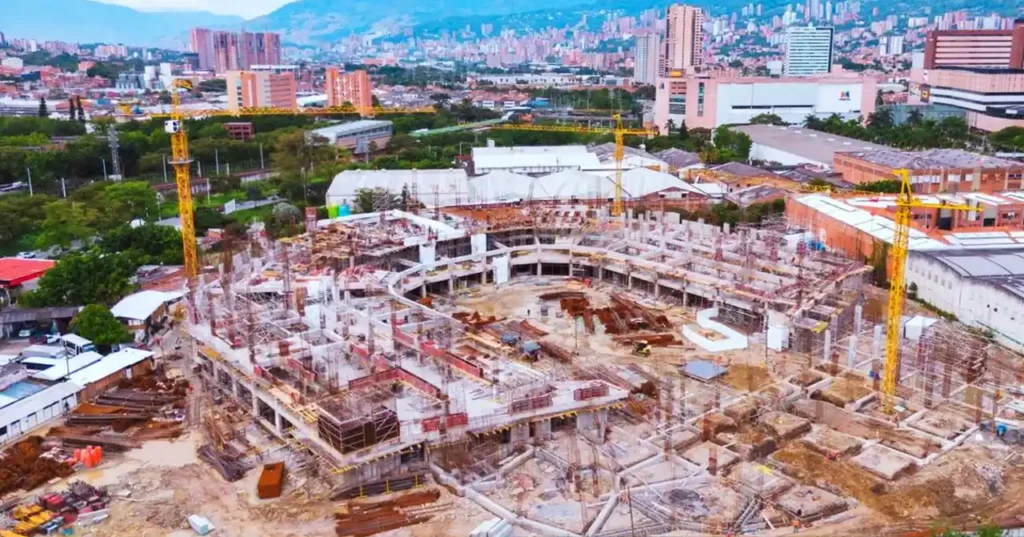

El Nuevo Centro de Espectáculos en Sabaneta Arena Primavera no se Detiene
El proyectoArena Primaverapara el área metropolitana del Valle de Aburrá ya es una realidad,con un avance significativo en su construcción.Este moderno escenario buscaconsolidar a Medellín como capital mundial del entretenimiento,ofreciendo una infraestructura de alto nivel para eventos de gran formato.
Asimismo,la iniciativa tiene como objetivoposicionar al Valle de Aburrá como parada obligatoria para artistas en giras por Sudamérica,aprovechando el potencial turístico de Medellín y fomentando el desarrollo de talentos emergentes.
Por otro lado,se proyecta que laArena Primaveraabra sus puertas en el año 2026,con capacidad paraalbergar a más de 16.000 espectadores por evento.Este equipamiento se perfila como un referente para el entretenimiento en Sudamérica,reforzando el papel de Medellín como epicentro de grandes espectáculos internacionales.
